為改善實訓學習環境,提高我校實訓教學水平,我校計劃于2019年5月至9月對嘉禾校區3號樓進行整體維修改造提升。
嘉禾校區3號樓是我校規模最大的實訓樓,建筑面積達1.2萬㎡,實訓設備價值達7500余萬元。在改造工作開始前,須將3號樓實訓設備整體遷出,待改造工作完成后,再進行整體遷回。
設備遷出階段規劃時間為4月28日——5月12日。3號樓的設備設施涵蓋了我校15個專業,種類繁多、數量巨大,搬遷工作時間緊迫、任務繁重,受到學校領導高度重視。為保障搬遷工作安全順利進行,確保實訓設備設施和各場室妥善完好,學校成立搬遷工作小組,由曹前鋒副校長和張燕文副校長擔任組長。另一方面,總務科與實訓中心共同策劃,制定詳盡合理的搬遷工作計劃,決定5月1日—5月5日為臨時教學點設備設施搬遷時間,5月6日——5月12日為集中存放設備搬遷設施時間。
搬遷準備階段

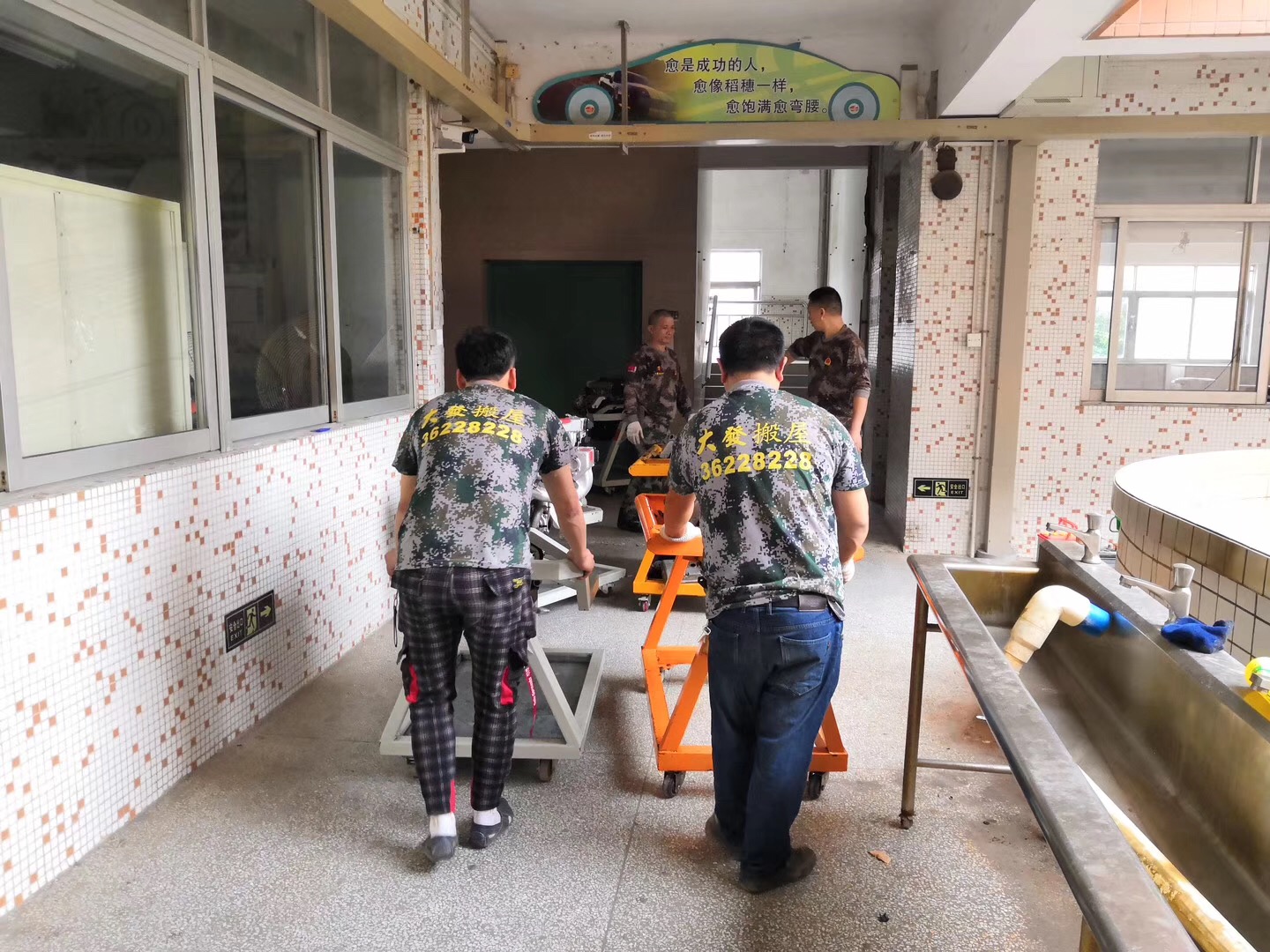

在搬遷準備階段,實訓中心和各專業教學部師生齊心將物品拆解打包好,將一些細小但價值較高的實訓設備和零件提前搬運到位,以避免損壞。總務科組織將待報廢資產和危化品提前遷至指定位置,指導物業公司將一些狀況較好的設備設施,如風扇、部分燈具、電閘開關和鋁合金隔窗等拆下進行保存,以備校園常用設備維修之用。
4月30日

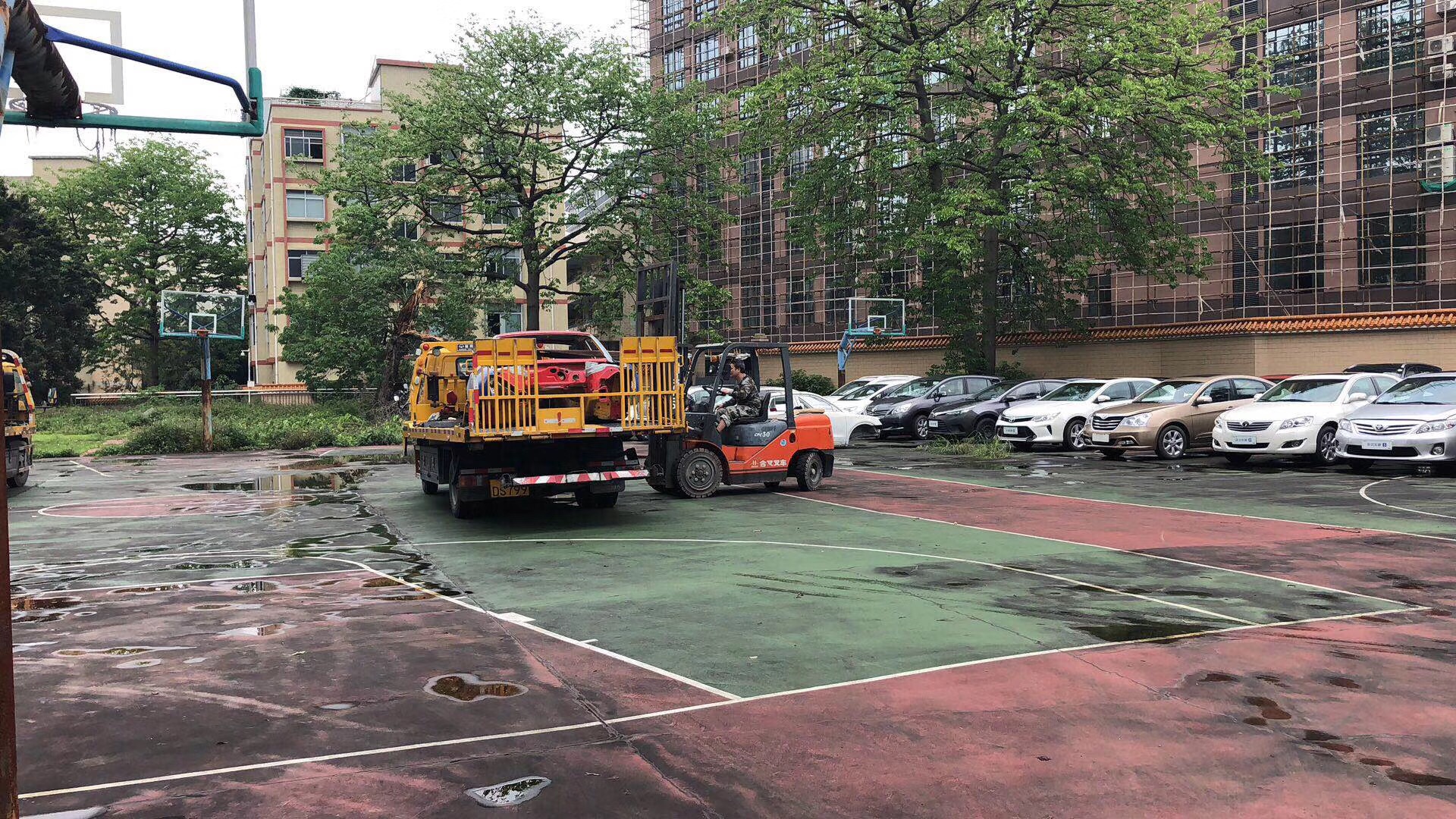

總務科和實訓中心組織將部分整車實訓車輛遷往司法教學點暫存,以確保臨時教學點和搬遷場地具備搬遷條件。
5月1日

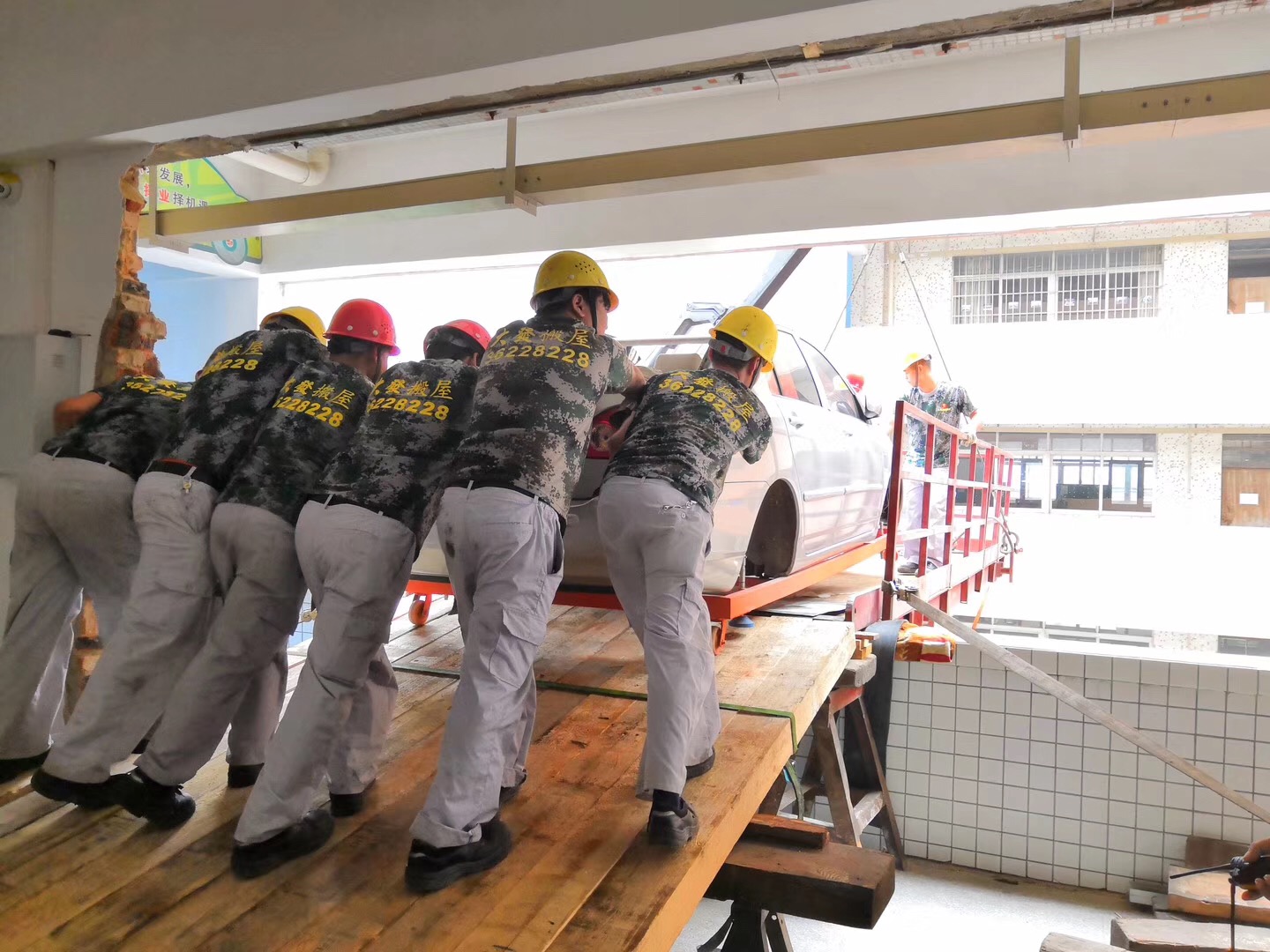

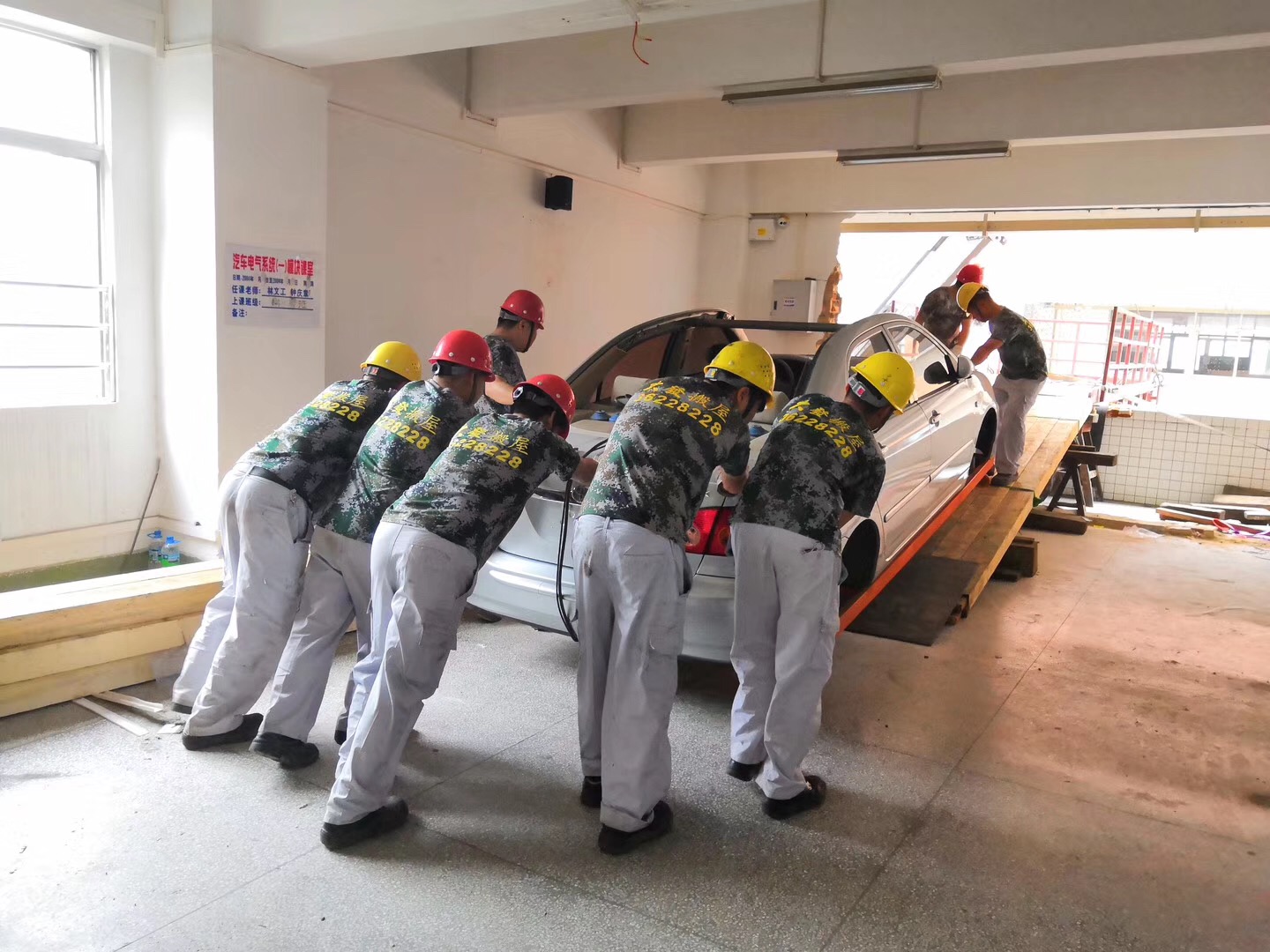

3號樓設備設施遷出工作正式開始。在各場室負責人的指揮下,搬家公司先將部分設備遷至臨時教學點并擺放到位,以確保5月6日學生回校即能立即投入實訓教學使用。
5月4日

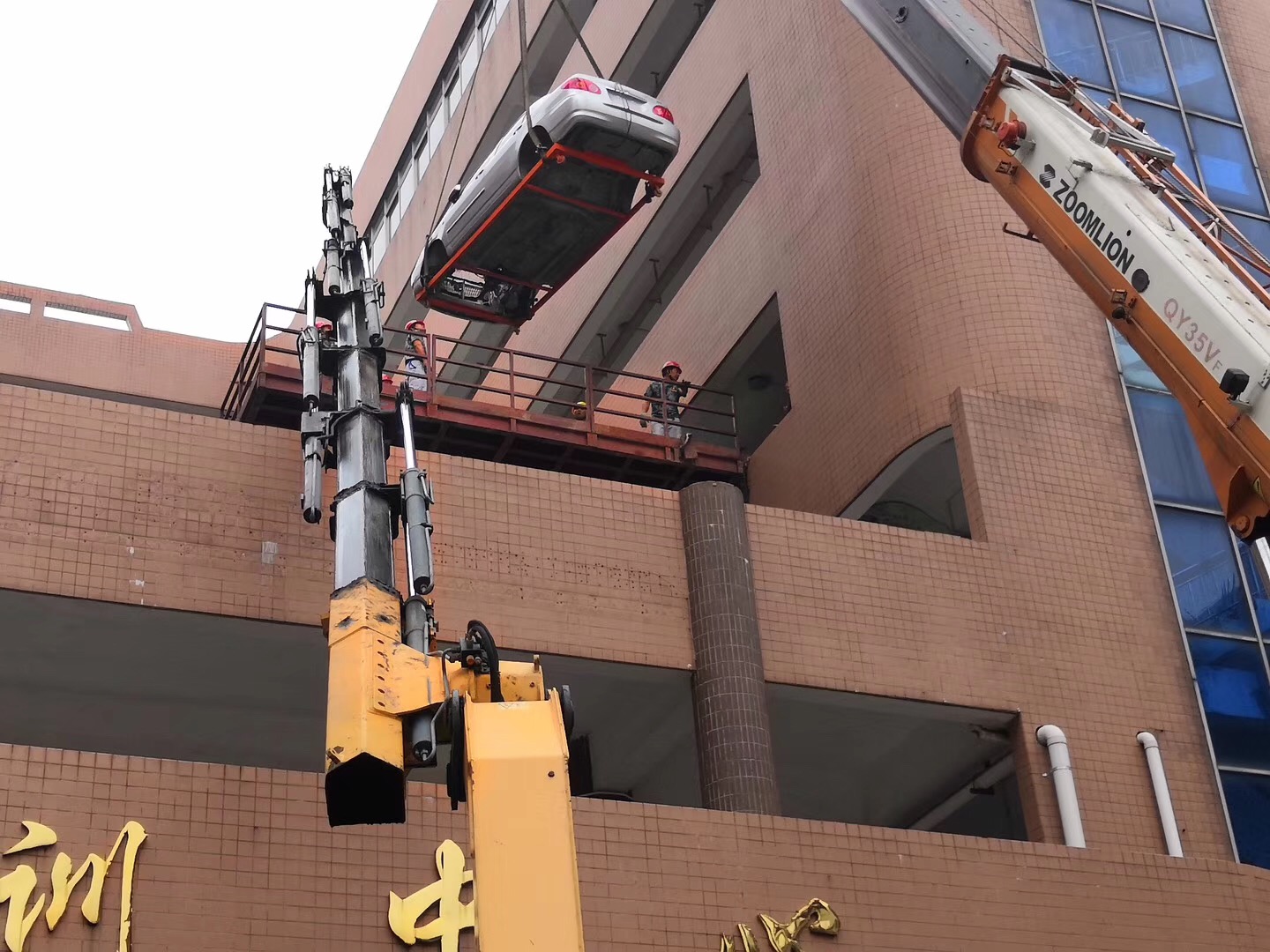

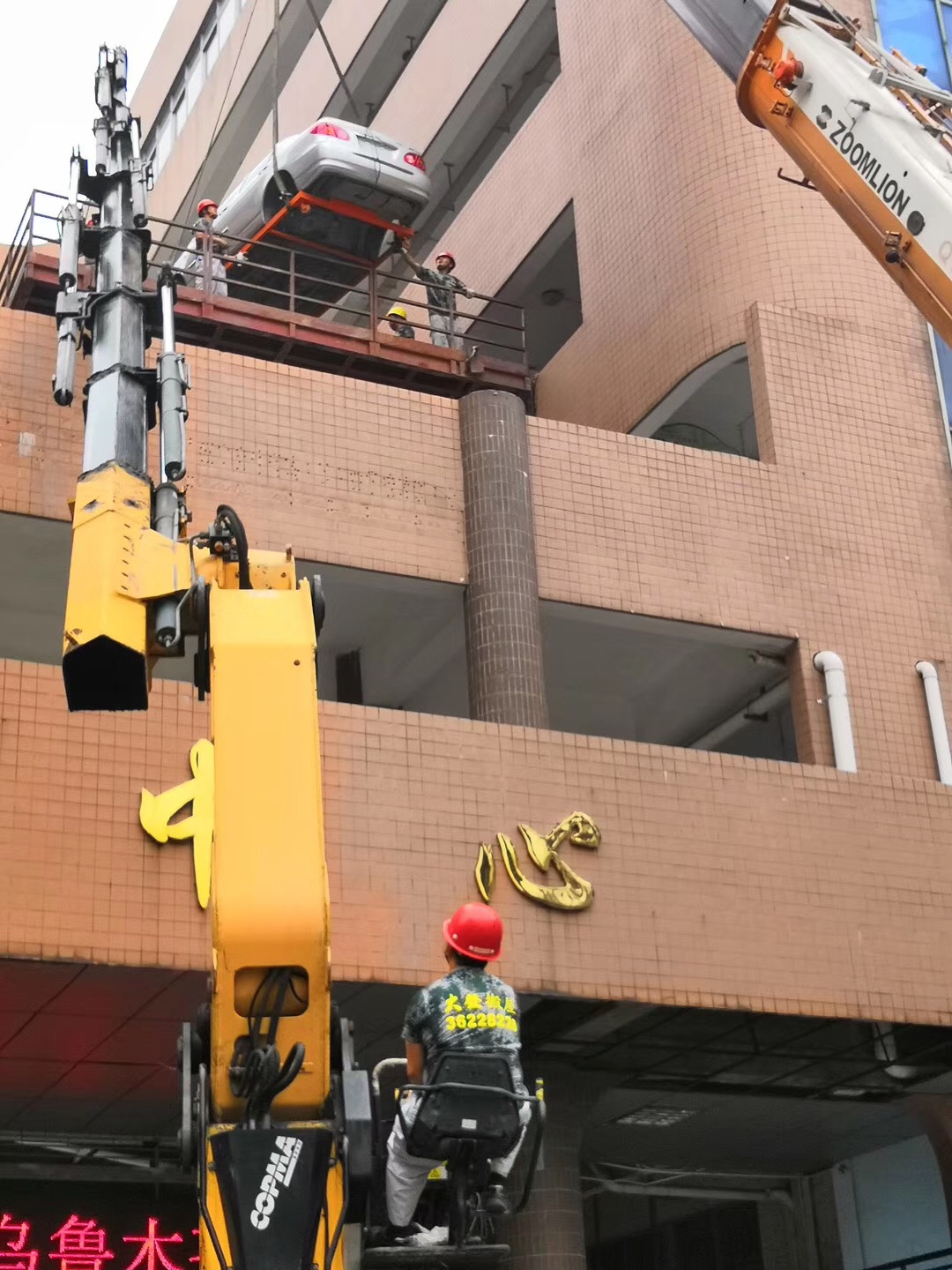

使用兩臺35噸級別的吊機將整車空調電器實訓車架遷至指定地點,確保設備設施和建筑物的妥善完好。
織夢內容管理系統

5月8日-14日
5月8日—11日,信息中心組織教學樓安全改造配套弱電施工承建商對三號樓需要改造的各場室信息化教學設備進行逐項清點,并與實訓中心資產管理員對設備進行交接、拆除和集中暫時存放保管,待教學樓改造后回遷安裝調試。本次工作共完成57間教室的監控、網絡、擴音、投影、職能交互一體機和2間教學機及公共區域信息化弱電設備的集中拆卸、搬遷和暫存交接任務。5月11日-14日完成2號樓兩間機房綜合布線和設備搬遷調試。
織夢好,好織夢

5月9日
搬家公司對部分設備設施不搬遷的場室以及部分暫時不進行改造的場室進行圍蔽,以確保3號樓改造期間設備設施的和場室的安全。
5月10日—11日

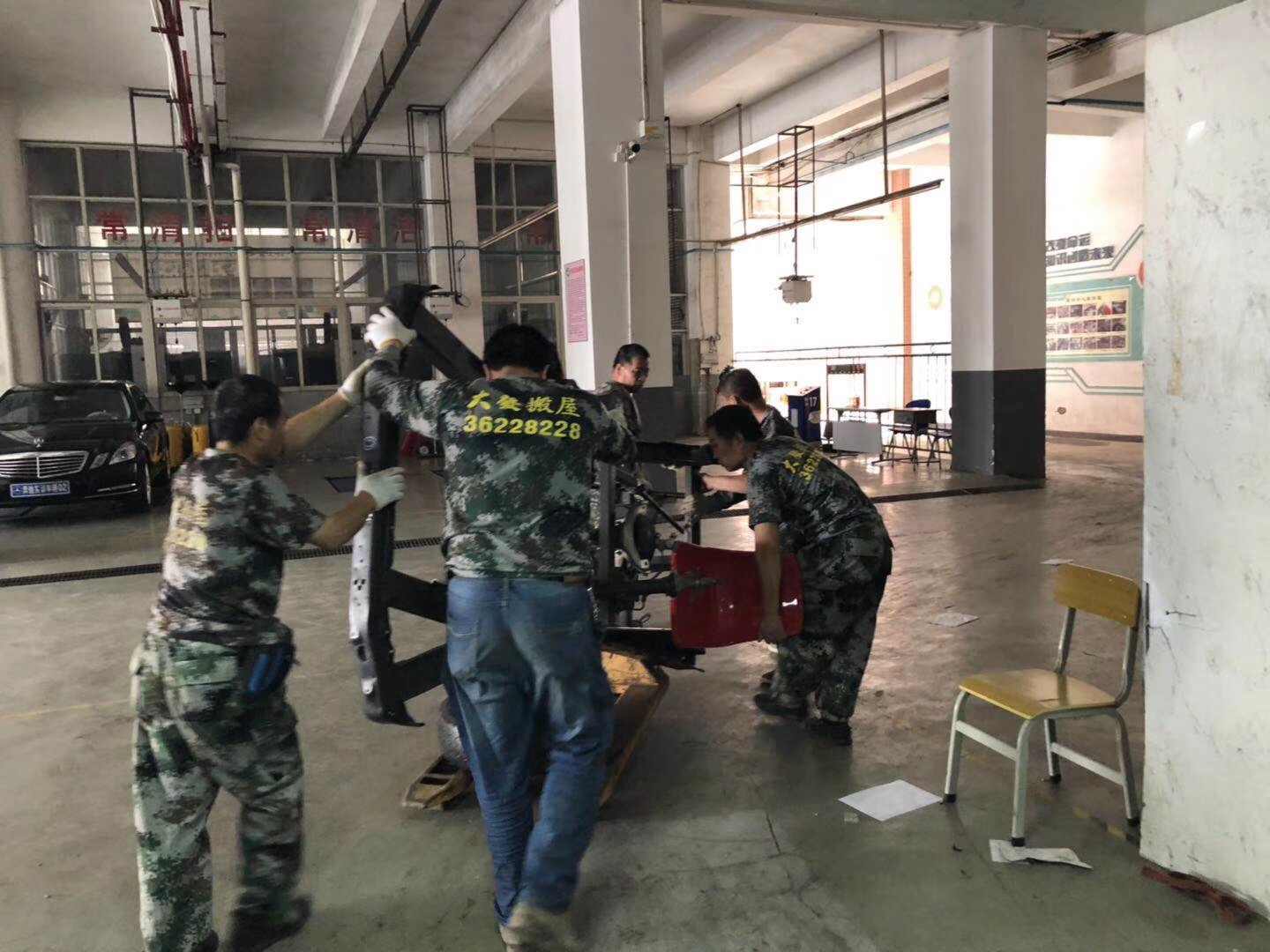

我校機床整體遷往司法教學點。由于設備沉重,擺放需精準到位,實訓中心機械部老師堅守到晚上9點以確保搬遷安全到位,確保3號樓的維修改造工作順利開展。
3號樓設備整體遷出從4月28日準備工作開始至5月11日完成,歷時14天,比預定搬遷時間提早1天完成。本次搬遷工作順利完成有賴于全校上下的通力配合,總務科和實訓中心精心組織、各部門全力參與、全校師生共同努力以及搬家公司高度配合,確保了搬遷工作平安有序推進,按時按質圓滿完成了設備遷出任務。
3號樓從5月12日正式進入維修改造階段,讓我們共同期待3號樓維修改造工作順利進行,為我校打造一個全新的實訓教學環境。
